成本節約20%;(施工周期減少了10%)
1、工程概況:
京包高速公路京密引水渠橋臺后路基填土高度大于7m,且地層條件較差,如采用天然地基,沉降量不能滿足設計及規范要求。為控制路基沉降,防止因路基與橋臺之間的沉降差異造成的橋頭跳車現象,需對橋臺后一定范圍內的地基進行處理??紤]工程地質條件后經綜合比較,采用載體樁復合地基處理方案。
2、地質條件:
根據本次勘探資料及鉆孔波速測定成果,按地層巖性及其工程地質性質將最大勘探深度(55.0m)內巖土劃分為:
分層序號及
土層名稱
厚度范圍
(m)
fak
(kPa)
Es
(MPa)
qsik
(kPa)
qpk
(kPa)
巖 土 特 性
①填土
0.5~3.2
雜填土雜色,稍濕;亞粘土-輕亞粘土填土褐黃色,稍濕-濕。
②亞粘土
3.6~6.4
110
8.21
30
褐黃-褐灰色,飽和-濕,可塑。
③亞粘土
4.1~10.3
170
8.14
35
褐灰-褐黃色,飽和,可塑。
④細中砂
3.1~9.3
220
30
45
褐黃色,中密-密實,飽和。
⑤亞粘土
3.8~13.5
210
18.17
40
褐灰色,飽和,可塑。
⑥亞粘土
1.0~7.5
230
16.67
50
褐灰-褐黃色,飽和,可塑。
⑦粉細砂
0.3~3.5
260
40
55
褐黃色,密實,飽和。
⑧亞粘土
1.8~5.2
240
15.31
55
褐黃-褐灰色,飽和,可塑。
⑨亞粘土
1.4~4.3
280
24.24
60
褐黃色,飽和,可塑
⑩亞粘土
/
240
18.22
60
褐黃色,飽和,可塑。
3、方案對比:
原方案采用CFG樁復合地基,樁徑400mm,樁長15m,樁間距1.5×1.5m,樁端持力層為④層粉砂,復合地基承載力特征值170kPa。
優化方案采用載體樁復合地基,樁徑430mm,樁長12.5m,樁間距2.0×2.0m,樁端持力層為④層粉砂,復合地基承載力特征值170kPa。
對比原方案,基礎節約造價20%。

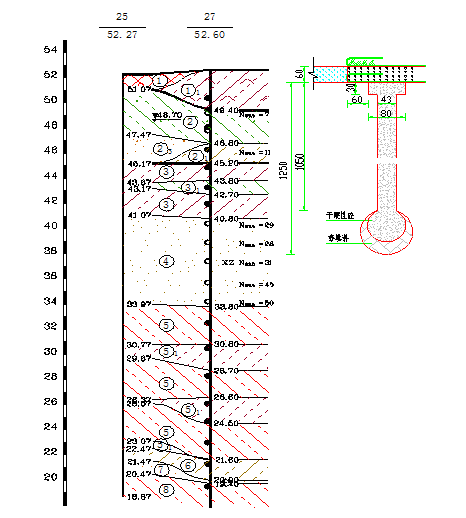

地質剖面如下:
4、檢測:

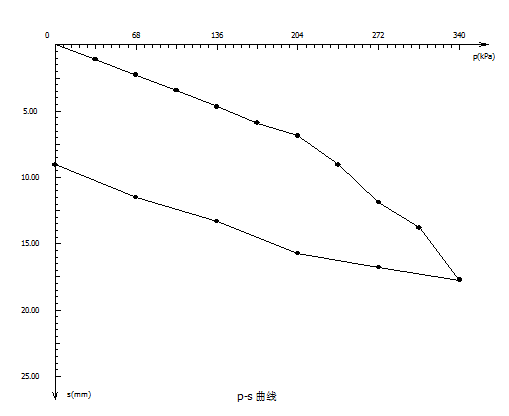

本項目施工結束后進行了樁基相關檢測,檢測結果全部合格,部分靜載曲線如下:
工程名稱:京包高速京密引水渠
試點編號: S-1
設計荷載: 340
壓板面積: 4.000
開始檢測日期: 2008-2-20
